Scrum vs Kanban para Concursos Públicos (FGV)

Scrum Framework - Metodologia Ágil
Scrum Framework — metodologia ágil (Imagem: Wikimedia Commons, CC)

Scrum vs Kanban para Concursos Públicos (FGV)

Data: 13/08/2026

Banca: FGV | Cargo: Analista de Negócios de TI (Perfil 1)

Tópico no Edital: Scrum, Lean e Kanban — Métodos Ágeis

Sumário

1. Por que Scrum e Kanban caem em prova?

2. Scrum: O Framework

3. Kanban: O Método

4. Quadro Kanban com Limites de WIP

5. Scrum vs Kanban: Comparativo Completo

6. Lean aplicado a TI

7. Questões Comentadas (estilo FGV)

8. Resumo para Revisão (24h/7d/30d)

1. Por que Scrum e Kanban caem em prova?

A FGV cobra métodos ágeis dentro do Módulo II (Conhecimentos Específicos) porque eles são a base da gestão moderna de TI. O edital do Dataprev 2026 cita expressamente: Scrum, Lean e Kanban.

O que a FGV mais cobra:

  • Diferenças entre Scrum e Kanban
  • Papéis do Scrum (Product Owner, Scrum Master, Dev Team)
  • Eventos do Scrum (Sprint, Daily, Review, Retrospective)
  • Princípios do Kanban (visualizar, limitar WIP, gerenciar fluxo)
  • WIP (Work in Progress) — o que é e por que limitar
  • Lean Thinking — eliminação de desperdícios

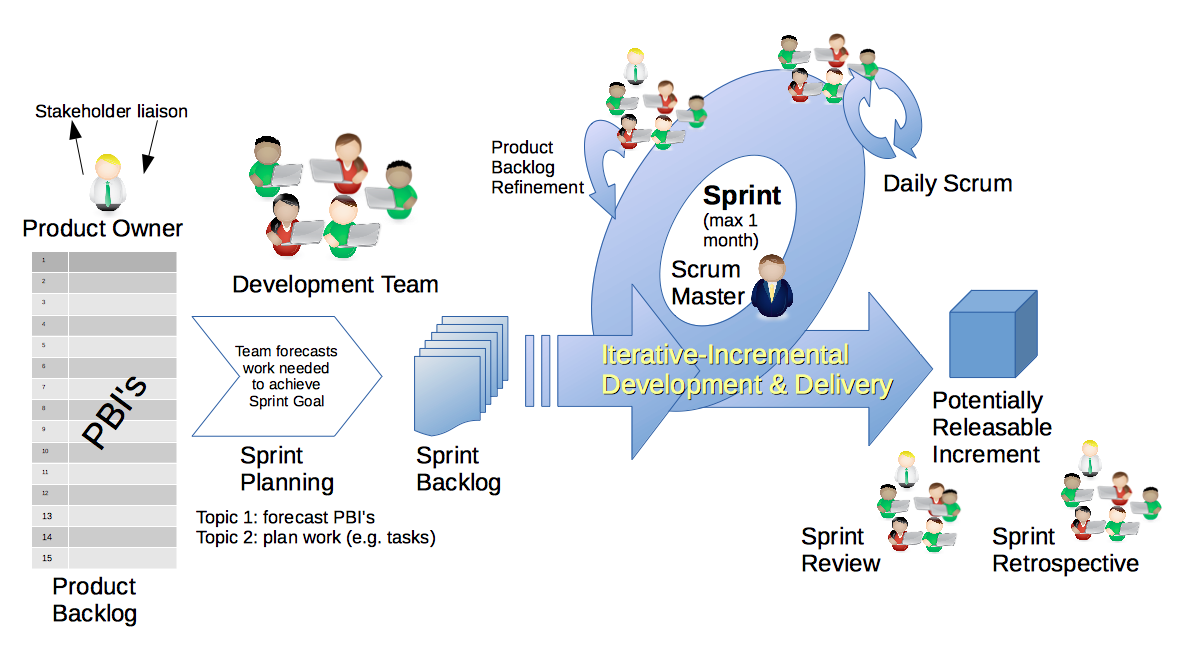

2. Scrum: O Framework

O que é?

Scrum é um framework ágil para desenvolvimento e manutenção de produtos complexos. Baseado em iterações curtas (Sprints) de 1 a 4 semanas.

Os 3 Pilares do Scrum (Empirismo)

Transparência Todos têm visibilidade do processo e do trabalho
Inspeção Inspecionar frequentemente artefatos e progresso
Adaptação Ajustar o processo quando algo sai do esperado

Os 5 Valores do Scrum

Foco, Coragem, Abertura, Compromisso, Respeito

Os 3 Papéis (Time Scrum)

Product Owner Maximizar valor do produto; gerencia o Product Backlog
Scrum Master Facilita o Scrum; remove impedimentos; coach do time
Dev Team Autogerenciável; entrega o incremento “Pronto”

Os 5 Eventos do Scrum

Evento Duração Objetivo
——– ——— ———-
Sprint 1-4 semanas Container de todos os eventos
Sprint Planning Máx 8h (4h para 2 semanas) Planejar o que fazer na Sprint
Daily Scrum 15 min Sincronizar o trabalho diário
Sprint Review Máx 4h Inspecionar o incremento e adaptar o Backlog
Sprint Retrospective Máx 3h Melhorar o processo do time

Os 3 Artefatos do Scrum

Product Backlog Lista ordenada de tudo que é necessário no produto
Sprint Backlog Itens do Product Backlog selecionados para a Sprint + plano
Incremento Soma de todos os itens concluídos + valor dos increments anteriores

> Para a FGV: Decore os 3 papéis, 5 eventos, 3 artefatos e os 3 pilares. A FGV adora perguntar “qual papel é responsável por X” ou “qual evento ocorre em qual momento”.

3. Kanban: O Método

O que é?

Kanban é um método visual de gerenciamento de fluxo de trabalho. Diferente do Scrum, não tem papéis fixos, nem Sprints, nem cerimônias obrigatórias. É aplicado sobre o processo existente.

Os 6 Princípios do Kanban

1. Visualizar o trabalho — use um quadro com cartões

2. Limitar o WIP (Work in Progress) — número máximo de itens em cada etapa

3. Gerenciar o fluxo — monitore e otimize o fluxo de trabalho

4. Tornar as políticas explícitas — regras claras de como o trabalho flui

5. Implementar ciclos de feedback — reuniões de revisão do fluxo

6. Melhorar colaborativamente — evolução contínua baseada em dados

WIP — Work in Progress

Conceito mais importante do Kanban para a prova:

WIP é a quantidade de trabalho começado mas não finalizado. O limite de WIP é o número máximo de itens que podem estar em uma etapa ao mesmo tempo.

Por que limitar WIP:

  • Reduz o tempo de ciclo (lead time)
  • Aumenta a qualidade (menos multitarefa)
  • Identifica gargalos rapidamente
  • Melhora a previsibilidade

4. Quadro Kanban com Limites de WIP

Quadro Kanban com Limites de WIP

2

A Fazer

📋

Tarefa 1

📄

Tarefa 2

📊

Tarefa 3

💬

Tarefa 4

Em Andamento (WIP: 2)

⚙️

Tarefa 5

👤

Tarefa 6

Concluído

Tarefa 7

Tarefa 8

🚩

Tarefa 9

Interpretação do quadro:

  • Coluna “A Fazer” (4 tarefas): trabalho aguardando para ser iniciado
  • Coluna “Em Andamento” (2 tarefas): WIP limitado a 2 — não pode entrar mais trabalho até que um seja concluído
  • Coluna “Concluído” (3 tarefas): trabalho finalizado
  • Indicador vermelho “2” acima: reforça visualmente o limite de WIP

Diagrama de Fluxo Cumulativo (CFD)

Diagrama de Fluxo Cumulativo (CFD) do Kanban

160

140

120

100

80

60

40

20

0

Número de Tarefas

Semana 1

Semana 2

Semana 3

Semana 4

Semana 5

Semana 6

Semana 7

Semana 8

Semana 9

Semana 10

Tempo

Concluído

Em Andamento

A Fazer

CFD mostra o acúmulo de tarefas por semana. A distância entre as curvas indica o WIP.

Interpretação do CFD:

  • Área azul (Concluído): cresce continuamente — tarefas finalizadas
  • Área turquesa (Em Andamento): largura indica o WIP atual
  • Área verde (A Fazer): diminui quando o time entrega mais do que recebe
  • Inclinação das curvas: quanto mais íngreme, maior a produtividade

5. Scrum vs Kanban: Comparativo Completo

Característica Scrum Kanban
—————- ——- ——–
Iterações Sprints fixos (1-4 semanas) Fluxo contínuo (sem iterações)
Papéis PO, SM, Dev Team (obrigatórios) Nenhum papel obrigatório
Cerimônias Planning, Daily, Review, Retro Ciclos de feedback opcionais
Artefatos Product Backlog, Sprint Backlog, Incremento Quadro Kanban com cartões
WIP Limitado pela capacidade da Sprint Limitado explicitamente por coluna
Mudanças Não mudar durante a Sprint Pode mudar a qualquer momento
Entrega Ao final de cada Sprint Contínua (a qualquer momento)
Métrica principal Velocity (velocidade) Lead Time / Cycle Time
Melhor para Projetos com requisitos bem definidos Equipes de suporte, manutenção, operação
Time Cross-funcional, dedicado Pode ser especializado, flexível
Estimativas Obrigatórias (Story Points) Opcionais

Quando usar cada um?

SCRUMBAN (híbrido) Scrum + Kanban — quadro Kanban com Sprints

6. Lean aplicado a TI

Lean Thinking é a filosofia que inspirou tanto o Scrum quanto o Kanban.

Os 7 Desperdícios do Lean (TI)

Superprodução Funcionalidades que ninguém pediu
Espera Developer esperando aprovação de código
Transporte Handoffs excessivos entre equipes
Processamento excessivo Documentação desnecessária
Inventário Backlog gigante não priorizado
Movimentação Developer procurando informação
Defeitos Bugs que poderiam ser evitados

Princípios Lean

1. Definir valor — sob a perspectiva do cliente

2. Mapear o fluxo de valor — identificar cada etapa

3. Criar fluxo contínuo — eliminar interrupções

4. Estabelecer sistema puxado — só produzir quando há demanda

5. Buscar a perfeição — melhoria contínua (Kaizen)

7. Questões Comentadas (estilo FGV)

Questão 1

> No Kanban, o conceito de WIP (Work in Progress) significa:

> a) A quantidade total de trabalho planejado para o mês

> b) O número máximo de itens que podem estar em uma etapa ao mesmo tempo ✅

> c) O tempo que um item leva para ser concluído

> d) A velocidade da equipe em Story Points

> e) O backlog total do produto

Comentário: WIP é o limite de itens simultâneos por etapa. A FGV adora confundir WIP com Lead Time (alternativa c) ou Velocity (alternativa d).

Questão 2

> São papéis do Scrum, EXCETO:

> a) Product Owner

> b) Scrum Master

> c) Dev Team

> d) Kanban Coach ✅

> e) Time de Desenvolvimento

Comentário: “Kanban Coach” não existe no Scrum. No Kanban não há papéis obrigatórios. A FGV adora misturar conceitos dos dois frameworks.

Questão 3

> Um time de desenvolvimento de software utiliza Sprints de 2 semanas, realiza Daily Scrum de 15 minutos e Sprint Review ao final de cada iteração. Esse time está utilizando:

> a) Kanban

> b) Lean

> c) Scrum ✅

> d) SCRUMBAN

> e) Waterfall

Comentário: Sprints + Daily Scrum + Sprint Review = Scrum clássico. A FGV nunca pede decoreba — ela descreve o cenário e você identifica o framework.

8. Resumo para Revisão (24h/7d/30d)

🏆 Scrum — Decore para a Prova

🏆 Kanban — Decore para a Prova

🏆 Scrum vs Kanban (Pergunta Clássica da FGV)

Aspecto Scrum Kanban
——— ——- ——–
Tempo Sprints fixos Fluxo contínuo
Papéis Fixos (3) Nenhum
Mudanças Não durante a Sprint A qualquer momento
WIP Implícito (Sprint) Explícito (por coluna)

📌 Revisão programada

  • 🔄 24h: Releia o resumo e as questões comentadas
  • 🔄 7d: Refaca as 3 questões sem olhar a resposta
  • 🔄 30d: Monte um mapa mental Scrum vs Kanban
